アイデア #219
未完了予定工数の表示単位を「時間」と「人日」で選べるようにして欲しい
説明

現状「予定工数」のフィールドは、「時間単位入力・時間単位表示」なのですが、
これを「人日単位入力・人日単位表示」ができる設定を入れて欲しいです。
設定で時間単位にするか人日単位にするか設定できるイメージです。
開発現場では人日単位で工数管理しているので、
時間で320時間と表示されても40人日というのがパッと見で分かりにくく、困っております。
■補足
・予定工数以外の時間系のフィールドも人日に変更する必要があると思います。
・システム的に難しければ、入力は「時間」のままで、表示だけ「人日」でも良いと思います。
・設定項目に「1人日を何時間で換算するか」というものも必要だと思います。
・Lycheeクラウドを使用しています
ファイル
[アジャイルウェア] 萬谷 さんがほぼ3年前に更新
- ファイル カンバンで予定工数の時間表示.png カンバンで予定工数の時間表示.png を追加
- ファイル カンバンで予定工数の日数表示.png カンバンで予定工数の日数表示.png を追加
- Lycheeプラグイン EVM を追加
- Lycheeプラグイン を削除 (
カスタムフィールド)
福島 様
平素はLycheeクラウドをご利用頂きありがとうございます。
頂きましたアイデアについてですが、Lycheeプレミアムプランに含まれております
Lychee CCPMの機能を利用することで以下のように日数表示・入力が可能となります。
上記機能を利用いたしますと、
Lycheeガントチャート/ Lycheeカンバン・バックログ画面: 予定工数・残工数を日数で表示・入力が可能となります。
方法:チケット編集フォームの「工数を日数で表示する」のチェックボックスで切り替え
弊社の公開デモサイトで動作確認いただくことができますので、一度お試しいただけますと幸いです。

表示イメージ¶

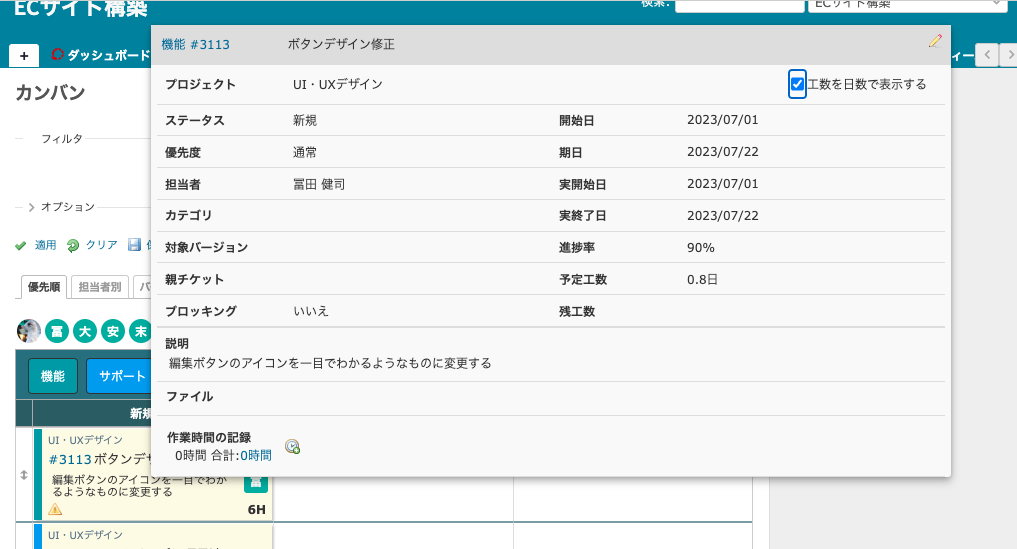

カンバン画面での時間表示¶

カンバン画面での日数表示¶

福 福島 さんがほぼ3年前に更新

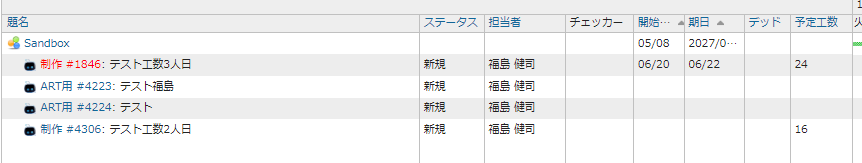

- ファイル ガントチャート上の工数カラム.png ガントチャート上の工数カラム.png を追加
ご教示ありがとうございます。
確かにチケット編集フォームの「工数を日数で表示する」のチェックボックスで切り替えできたのですが、
Lycheeガントチャート上で一覧表示している時に、「人日」で表示したいです。

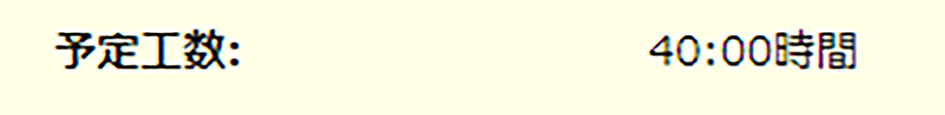

現状だと添付の様に「時間」でしか表示されません。

[ [アジャイルウェア]nishijima さんが2年以上前に更新
福島様
本件、対応について社内で検討することとなりました!
貴重なご意見ありがとうございます。
※対応時期については未定となっておりますので予めご了承ください。
